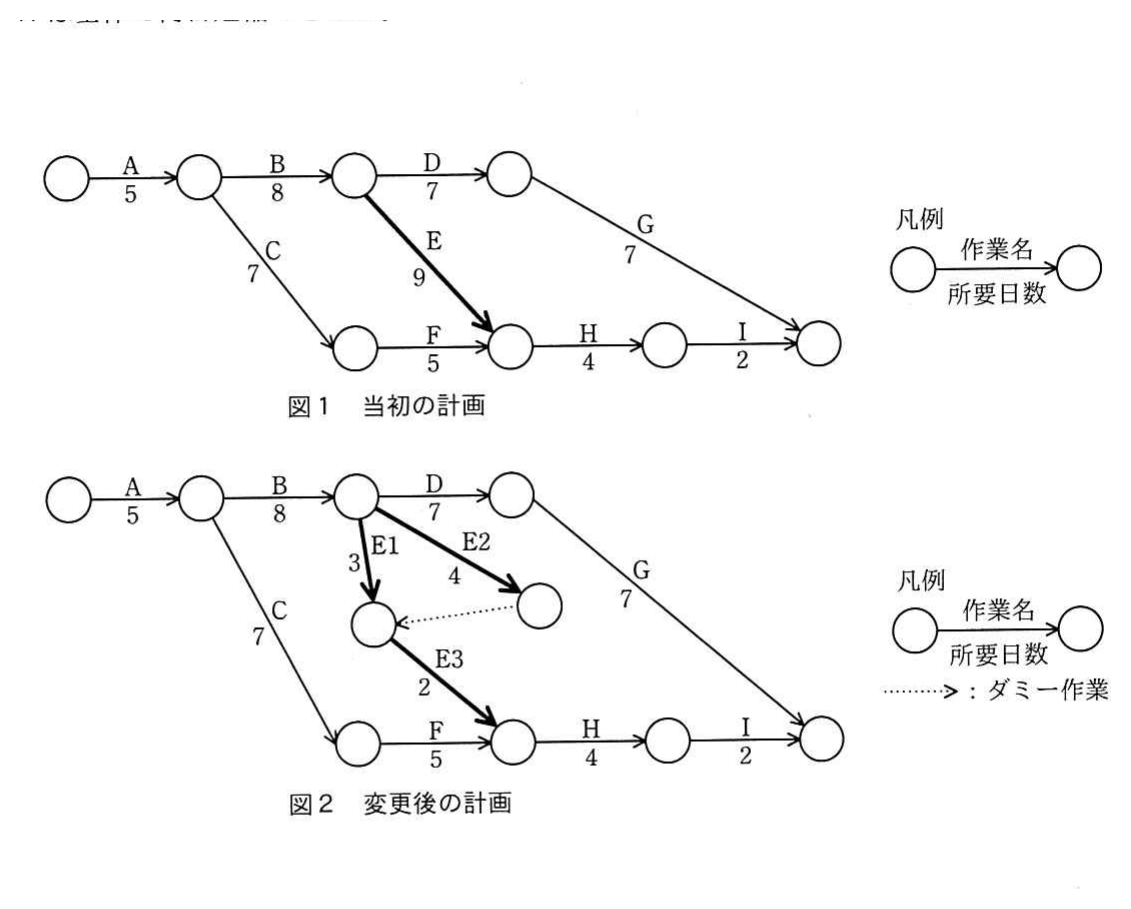

プロジェクトのスケジュールを短縮したい。当初の計画は図 1 のとおりである。作業 E を作業 E1、E2、E3 に分けて、図 2 のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。
1
2
3
4
